Cestná doprava

Kedy sa otvoria prvé úseky nultého obchvatu Bratislavy?

Nultý obchvat Bratislavy naďalej spôsobuje napätie medzi Ministerstvom dopravy a výstavby SR a zhotoviteľom, ktorým je spoločnosť D4R7 Construction. Minister dopravy Andrej Doležal si vie otvorenie niektorých úsekov predstaviť v lete, zhotoviteľ zase žiada rezort dopravy o schválenie otvorenia dokončených úsekov.

Dostavaný úsek rýchlostnej cesty R7 by mal byť daný do predbežného užívania počas leta. „Určite v lete, odhadujem, že to môže byť v júli,“ povedal pred rokovaním vlády minister Doležal. Ako dodal, stále sa uskutočňuje kolaudačné konanie a pre motoristov bude približne 25 kilometrov dlhý úsek otvorený v momente, keď bude všetko v súlade s bezpečnosťou cestnej premávky. „Nie som pod žiadnym tlakom, ani pocitovým, ani politickým,“ vyhlásil minister.

Potvrdil, že na stavbe nie je všetko dokončené. „Nie som stavbár, no viem rozpoznať nespevnenú krajnicu či eróziu svahu, to sú zásadné pripomienky,“ zopakoval. Rezort je so zhotoviteľom v kontakte. „Komunikuje s ním náš Špeciálny stavebný úrad i PPP sekcia,“ uviedol a zdôraznil, že na finalizáciu rýchlostnej komunikácie je potrebné hľadieť z pohľadu koncesnej zmluvy i stavebného zákona. „To sú dve roviny, ktoré sledujeme,“ pripomenul Doležal.

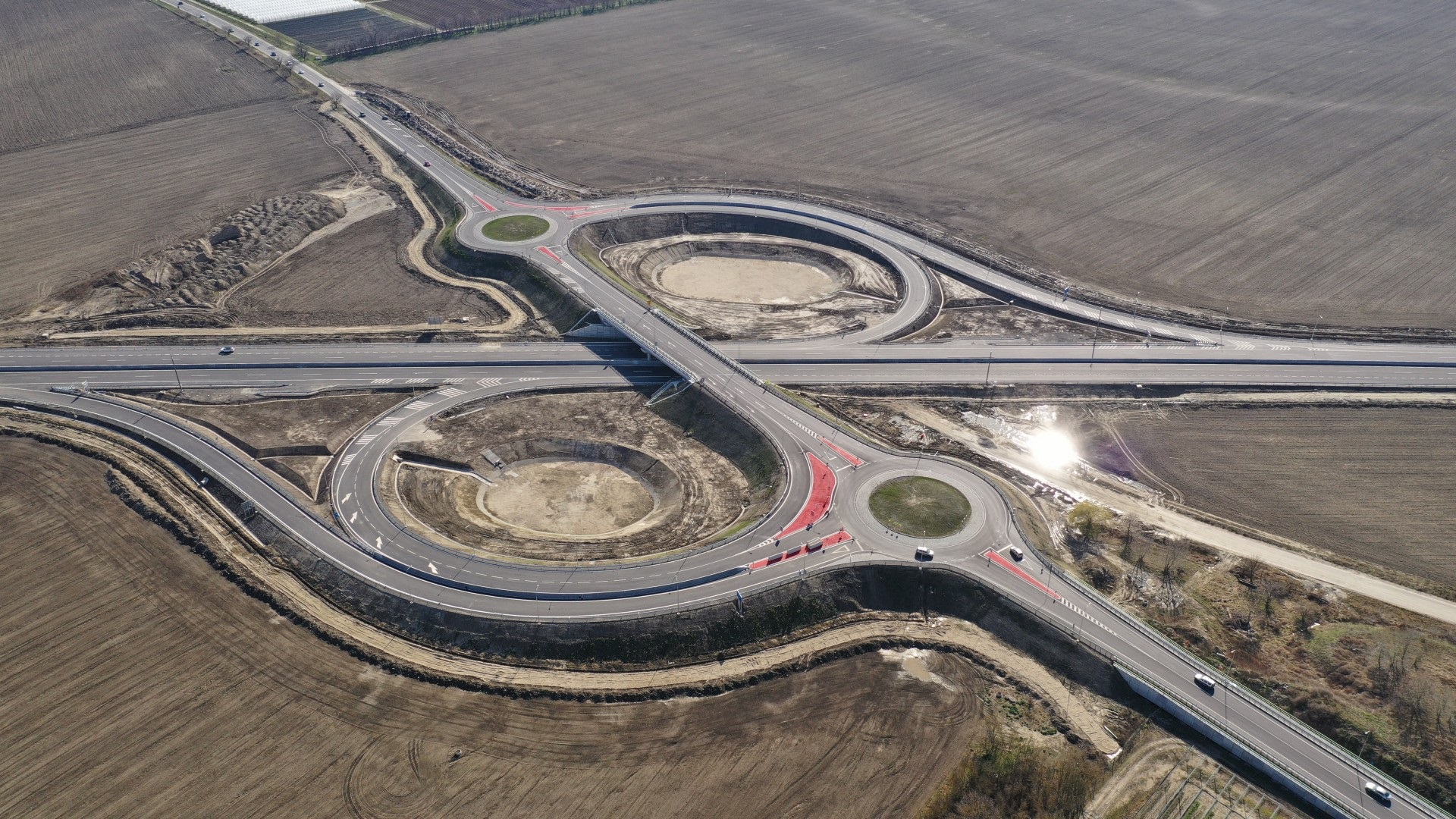

Úsek D4/R7 Ivanka sever – Rača (FOTO: D4R7 Construction)

Na konci apríla sa minister i zhotoviteľ vyjadrovali i k problematickému násypu na úseku D4 pri Jarovciach. Minister sa vyjadril, že si nevie predstaviť iný scenár ako jeho odstránenie. Spoločnosť D4R7 Construction reagovala tým, že posudky nezávislých expertov potvrdzujú, že násyp je v súlade s relevantnými normami a dokumentáciou k stavebnému povoleniu. Kolaudovaný úsek je časťou projektu nultého obchvatu Bratislavy. Pozostáva z 25,2 km rýchlostnej cesty R7 a 4,5 km diaľnice D4 vrátane 22 mostov a križovatiek v Rovinke, Dunajskej Lužnej a Šamoríne.

Zhotoviteľ nesúhlasí

Spoločnosť D4 R7 Construction, ktorá je hlavným zhotoviteľom stavby tvrdí, že tri úseky rýchlostnej cesty R7 v dĺžke 24 km boli dokončené už pred niekoľkými týždňami. Vyhlásila, že splnila všetky povinnosti vyplývajúce zo zmluvy a postupovala v súlade so zákonom a osvedčenými postupmi v odvetví infraštruktúrnych projektov, aby umožnila ukončenie administratívnych procesov, teda vydanie povolení na predčasné užívanie úsekov R7.

Postup prác na stavbe nultého obchvatu Bratislavy zachytáva aj toto video

Spoločnosť podotkla, že nedostatky ako erózia svahov pri ceste nemajú žiadny vplyv na bezpečnosť dopravy a nebránia vydaniu povolení na predčasné užívanie cesty. Podľa jej vyhlásenia boli svahy napriek tomu zhutnené, a tiež v budúcnosti budú súčasťou pravidelnej údržby počas prevádzky R7.

Podľa generálneho riaditeľa spoločnosti Michaela Heerdta je nepochopiteľné, prečo ešte neboli povolenia na predčasné užívanie úsekov R7 z Holíc do Šamorína a z Dunajskej Lužnej do Ketelca vydané, aby bolo možné začať proces otvárania R7. „Namiesto toho nám bol doručený list od Špeciálneho stavebného úradu o pozastavení týchto administratívnych procesov. Ako dôvod pozastavenia v ňom uviedli, že ministerstvo dopravy nesúhlasí s povolením týchto úsekov do užívania, kým nebudú odstránené všetky nedostatky,“ dodal Heerdt.

Tento prístup je podľa neho v rozpore s povoľovacou a odbornou praxou a nemá oporu v žiadnom predpise ani zákone. Hneď, ako sú odstránené nedostatky, ktoré by bránili bezpečnej prevádzke cesty, je podľa jeho slov možné vydať povolenie na predbežné používanie. „Trvanie ministerstva dopravy na tom, že aj tie práce, ktoré nie sú nevyhnutné na bezpečnú prevádzku cesty, musia byť dokončené pred vydaním povolenia na predbežné užívanie, sú v rozpore s dobrou praxou v odbore a v rozpore s uzatvorenou koncesnou zmluvou. Tiež vedú k ďalšiemu zbytočnému odkladu sprístupnenia R7 slovenskej verejnosti a finančne značne poškodzujú našu spoločnosť,“ zdôraznil Heerdt.

Úsek D4/R7 Ketelec – Prievoz (FOTO: D4R7 Construction)

Oneskorenie v projektoch ako je D4/R7 môže podľa spoločnosti stáť až niekoľko miliónov eur mesačne. „Vždy sme rešpektovali a vítali praktický prístup k riešeniu záležitostí. Neochota ministerstva dopravy zúčastniť sa kontroly staveniska dokončeného cestného úseku z dôvodu, že koncesionár nepodpísal stavebné denníky, nepomáha nájsť spoločnú reč. Úctivo preto žiadame ministerstvo dopravy, aby v súlade s povoľovacou a odbornou praxou schválilo otvorenie dokončených úsekov ciest,“ uzavrel Heerdt. Koncesionár zároveň podľa neho nemá právnu povinnosť podpísať tieto denníky.

Projekt verejno-súkromného partnerstva (PPP projekt) zahŕňa stavbu 27 kilometrov dlhého diaľničného úseku D4 medzi Jarovcami a Račou a približne 32 kilometrov dlhého úseku rýchlostnej cesty R7 medzi Prievozom a Holicami. Koncesionárom projektu D4/R7 je spoločnosť Zero Bypass Limited, ktorá zabezpečuje výstavbu, financovanie a 30-ročnú prevádzku budúceho obchvatu Bratislavy.
